امکانسنجی فیبر نوری
یعنی بررسی کنیم آیا برای یک آدرس مشخص، امکان ارائه سرویس FTTH/فیبر تا داخل ساختمان وجود دارد یا نه؛ هم از نظر پوشش شبکه، هم مسیر کابلکشی و هم ظرفیت تجهیزات.
مراحل امکانسنجی فیبر نوری
۱. دریافت اطلاعات دقیق آدرس
برای بررسی اولیه این اطلاعات لازم است:
- شهر و منطقه
- آدرس کامل
- پلاک و کدپستی
- شماره تلفن ثابت، در صورت وجود
- نام اپراتور مدنظر؛ مانند مخابرات، ایرانسل، شاتل، آسیاتک و سایر اپراتورها
- نوع ساختمان: ویلایی، آپارتمان، تجاری یا اداری
- تعداد واحدها
- وجود یا نبودن رایزر و مسیر کابلکشی
> مهم: امکانسنجی بر اساس **آدرس و موقعیت جغرافیایی** انجام میشود، نه صرفاً شماره تلفن.
۲. بررسی پوشش منطقهای
در ابتدا باید مشخص شود که کوچه، خیابان یا محدوده موردنظر تحت پوشش فیبر نوری هست یا خیر.
در این مرحله موارد زیر بررسی میشود:
- وجود شبکه فیبر اپراتور در محدوده
- وجود FAT، FDT، OLT یا باکس توزیع نزدیک ساختمان
- فعال بودن ظرفیت سرویسدهی در منطقه
- امکان ارائه سرویس به اپراتور خاص
ممکن است یک منطقه تحت پوشش فیبر باشد، اما همه اپراتورها در آنجا سرویس ندهند.
۳. بررسی فاصله تا تجهیزات شبکه

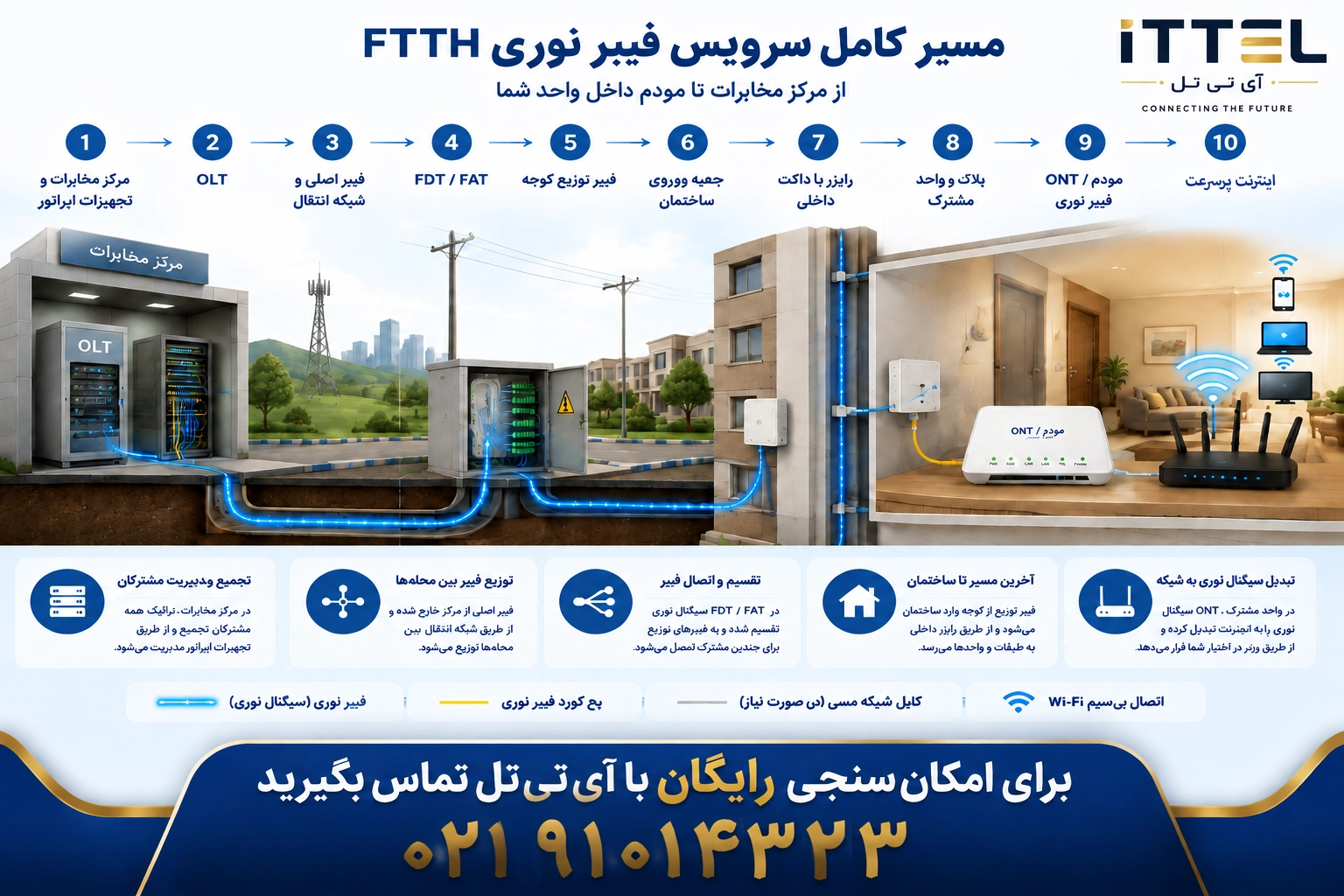

در شبکه FTTH معمولاً مسیر به شکل زیر است:

باید بررسی شود که از نزدیکترین نقطه توزیع، امکان کشیدن فیبر تا ساختمان وجود دارد یا نه.
فاصله زیاد بهتنهایی همیشه مانع نیست؛ اما مواردی مانند زیر اهمیت دارند:
- طول مسیر کابل
- تعداد نقاط اتصال
- کیفیت فیبر
- افت نوری مسیر
- وجود ظرفیت آزاد در پورت یا اسپلیتر
- امکان عبور کابل از تیر، کانال، داکت یا لوله مخابراتی
۴. بررسی مسیر کابلکشی
حتی اگر منطقه پوشش داشته باشد، باید مسیر واقعی ورود فیبر به ساختمان بررسی شود.
در ساختمانهای آپارتمانی
موارد زیر بررسی میشود:
- وجود رایزر مخابراتی
- امکان عبور فیبر از پارکینگ تا طبقات
- وجود لوله یا داکت خالی
- فاصله جعبه تقسیم تا واحد
- امکان نصب باکس توزیع داخل ساختمان
- اجازه مدیر ساختمان یا مالک
- محل نصب مودم ONT
در ساختمانهای ویلایی یا تجاری
بررسی میشود:
- مسیر عبور کابل از تیر یا حاشیه خیابان
- امکان نصب کابل روی نما
- عبور از حیاط، پارکینگ یا دیوار
- نیاز به حفاری یا لولهگذاری
- امکان نصب جعبه FAT یا ترمینال ساختمان
۵. بررسی ظرفیت پورت
یکی از مهمترین نکات، **وجود پورت آزاد** است.
ممکن است:
- فیبر تا جلوی ساختمان آمده باشد؛
- باکس فیبر نصب شده باشد؛
- منطقه در سامانه «تحت پوشش» نمایش داده شود؛
اما به دلیل پر بودن پورتهای فعال، فعلاً امکان واگذاری سرویس وجود نداشته باشد.
در این حالت پاسخ دقیق باید یکی از این موارد باشد:
1. امکان نصب فوری وجود دارد.
2. امکان نصب با توسعه شبکه وجود دارد.
3. منطقه پوشش دارد، اما ظرفیت فعلاً تکمیل است.
4. هنوز فیبر تا پلاک مشترک نرسیده است.
5. مسیر فنی برای کابلکشی وجود ندارد.
۶. بررسی افت نوری و کیفیت لینک
در نصب حرفهای، تکنسین با دستگاه **Optical Power Meter** توان نوری مسیر را اندازهگیری میکند.
پارامترهای مهم عبارتاند از:
- طول مسیر فیبر
- تعداد کانکتورها
- تعداد جوشها
- تعداد اسپلیترها
- افت کابل
- افت کانکتور
- افت اسپلیتر
- حاشیه اطمینان لینک
فرمول ساده بودجه نوری:
\[
P_{\text{Budget}} \geq L \times \alpha + N_c \times L_c + N_s \times L_s + M
\]
که در آن:
- \(L\): طول فیبر
- \(\alpha\): افت فیبر به ازای هر کیلومتر
- \(N_c\): تعداد کانکتورها
- \(L_c\): افت هر کانکتور
- \(N_s\): تعداد اسپلیترها
- \(L_s\): افت اسپلیتر
- \(M\): حاشیه اطمینان
- \(P_{\text{Budget}}\): بودجه نوری مجاز تجهیزات
در شبکههای معمول GPON، تعداد اسپلیتر و طول مسیر تأثیر زیادی روی افت نوری دارد.
تفاوت «پوشش» و «امکان نصب»
این دو مورد را نباید یکی دانست:
| وضعیت | توضیح |
|---|---|
| تحت پوشش منطقه | فیبر در محدوده وجود دارد |
| تحت پوشش پلاک | فیبر به نزدیکی یا ورودی ساختمان رسیده |
| دارای ظرفیت | پورت آزاد برای مشترک وجود دارد |
| امکان نصب | مسیر اجرایی و فنی برای کابلکشی وجود دارد |
| فعالسازی نهایی | مودم ONT نصب و سرویس راهاندازی شده است |
بنابراین ممکن است آدرس از نظر سامانه تحت پوشش باشد، اما به دلیل نبود مسیر یا پورت آزاد، نصب همان روز ممکن نباشد.
روش عملی امکانسنجی برای فروشگاه یا مشتری
برای امکان سنجی دقیق برای دریافت فیبرنوری ، این روند مناسب است:
مرحله اول: جمعآوری اطلاعات
شهر:
منطقه:
آدرس:
پلاک:
کدپستی:
شماره تماس:
نوع ساختمان:
تعداد واحد:
مرحله دوم: بررسی سامانه اپراتور
در سامانه فروش یا پنل اپراتور، آدرس یا کدپستی بررسی میشود.
مرحله سوم: بررسی میدانی
اگر نتیجه سامانه قطعی نبود، تکنسین باید موارد زیر را بررسی کند:
- نزدیکترین باکس فیبر
- وجود کابل در مسیر
- امکان ورود به ساختمان
- وضعیت رایزر
- محل نصب ONT
- ظرفیت پورت
- نیاز به مجوز یا حفاری
مرحله چهارم: اعلام نتیجه شفاف
آیا منطقه «فیبر دارد» یا «ندارد»،
> «آدرس شما از نظر پوشش منطقهای قابل ارائه است، اما برای تأیید نهایی باید ظرفیت پورت و مسیر کابلکشی ساختمان بررسی شود.»
یا:
> «فیبر تا محدوده ساختمان وجود دارد، ولی در حال حاضر پورت آزاد برای واگذاری مشاهده نمیشود.»
تجهیزات مورد نیاز پس از تأیید امکانسنجی
برای راهاندازی معمولاً به این تجهیزات نیاز است:
- کابل دراپ فیبر نوری
- پچکورد فیبر
- باکس FAT یا ترمینال نوری
- اسپلیتر، در صورت نیاز
- پیکتل یا آداپتور فیبر
- دستگاه فیوژن
- Optical Power Meter
- مودم ONT یا ONU
- روتر Wi-Fi، در صورت نیاز
برای سرویس FTTH، مودم باید با فناوری و پروفایل اپراتور سازگار باشد؛ بهعنوان مثال GPON یا XGS-PON و همچنین مشخصات SN، LOID یا VLAN مربوط به اپراتور.
نکته مهم درباره مودم فیبر نوری
هر مودم فیبر نوری الزاماً روی هر شبکهای فعال نمیشود. قبل از فروش مودم باید این موارد مشخص شود:
- فناوری شبکه: GPON، EPON یا XGS-PON
- برند و مدل OLT اپراتور
- امکان ثبت SN یا LOID
- نیاز به VLAN خاص
- پشتیبانی از VoIP یا تلفن ثابت
- سازگاری مودم با سیاست اپراتور
برای مثال، مودمهایی مانند **Huawei EG8247W5** از نظر سختافزاری قابلیتهای مناسبی دارند، اما فعال شدن آنها به سازگاری با OLT و اجازه ثبت در شبکه اپراتور وابسته است.
جمعبندی
ما در آی تی تل برای شما امکانسنجی فیبر نوری در چهار مرحله انجام میدهیم:
1. آیا منطقه تحت پوشش فیبر است؟
2. آیا فیبر تا نزدیکی یا ورودی ساختمان رسیده است؟
3. آیا پورت آزاد برای مشترک وجود دارد؟
4. آیا مسیر فنی و اجرایی برای ورود فیبر به ساختمان وجود دارد؟
اگر پاسخ هر چهار مورد مثبت باشد، امکان نصب سرویس فیبر نوری وجود دارد.
